WikiSara
WikiSara
Advertisement

Présentation[]

  • Le contournement de Vichy vise à créer une infrastructure nouvelle de déviation de l'agglomération par l'Ouest.
  • Le fuseau de passage sur le rive gauche de l'Allier est imposé par le relief. Cependant, le tracé retenu s'avère très sinueux et assez éloigné de l'agglomération.
  • La rocade projetée comprendra une chaussée à 2 voies, éventuellement élargissable. Elle sera conçue comme un boulevard urbain. Les très nombreux carrefours à niveau avec des routes départementales et de simples chemins communaux prendront la forme de giratoires, ce qui risque de nuire à la fluidité du trafic et aux temps de parcours.
  • Le projet est décomposé en plusieurs sections :
    • Un contournement Nord, déjà réalisé par le Conseil Départemental : l'actuelle D67. Il devrait à terme être classé dans la voirie nationale.
    • Un contournement Nord-Ouest, porté par l’État mais toujours en projet. Le fuseau de passage est connu mais les travaux ne sont pas engagés en raison de coupes budgétaires récurrentes imposées par l’État.
    • Un contournement Sud-Ouest, porté par le Conseil Départemental est en service. Il fait l'objet d'une procédure de partenariat public-privé : un groupement privé réalise les travaux en contrepartie du versement de loyers par le CD03. Cette solution permet d'accélérer les travaux mais elle renchérit considérablement le coût du projet.
  • La multiplicité des maîtres d’ouvrages et les restrictions budgétaires auxquelles est soumis ce projet ne permettent pas d'envisager une mise en service totale de la nouvelle infrastructure avant 2030.

Localisation[]

Chargement de la carte...

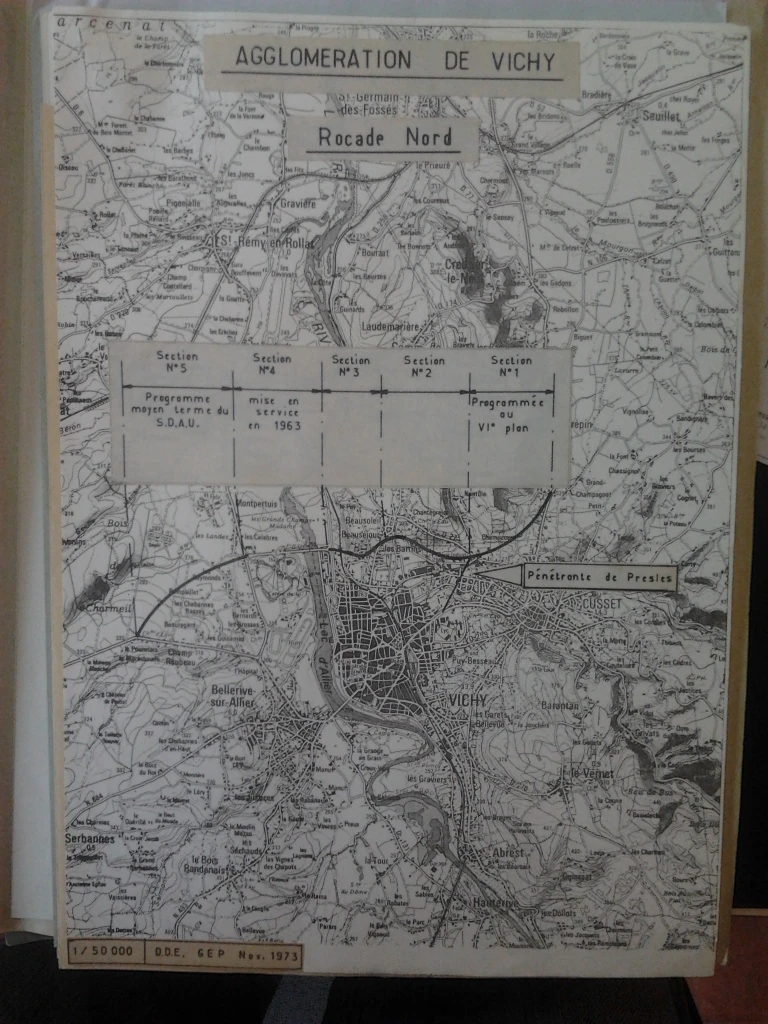

Rocade Nord de Vichy 1973

Ancien projet de rocade nord de Vichy. © Frantz58, d’après un projet de la DDE03.

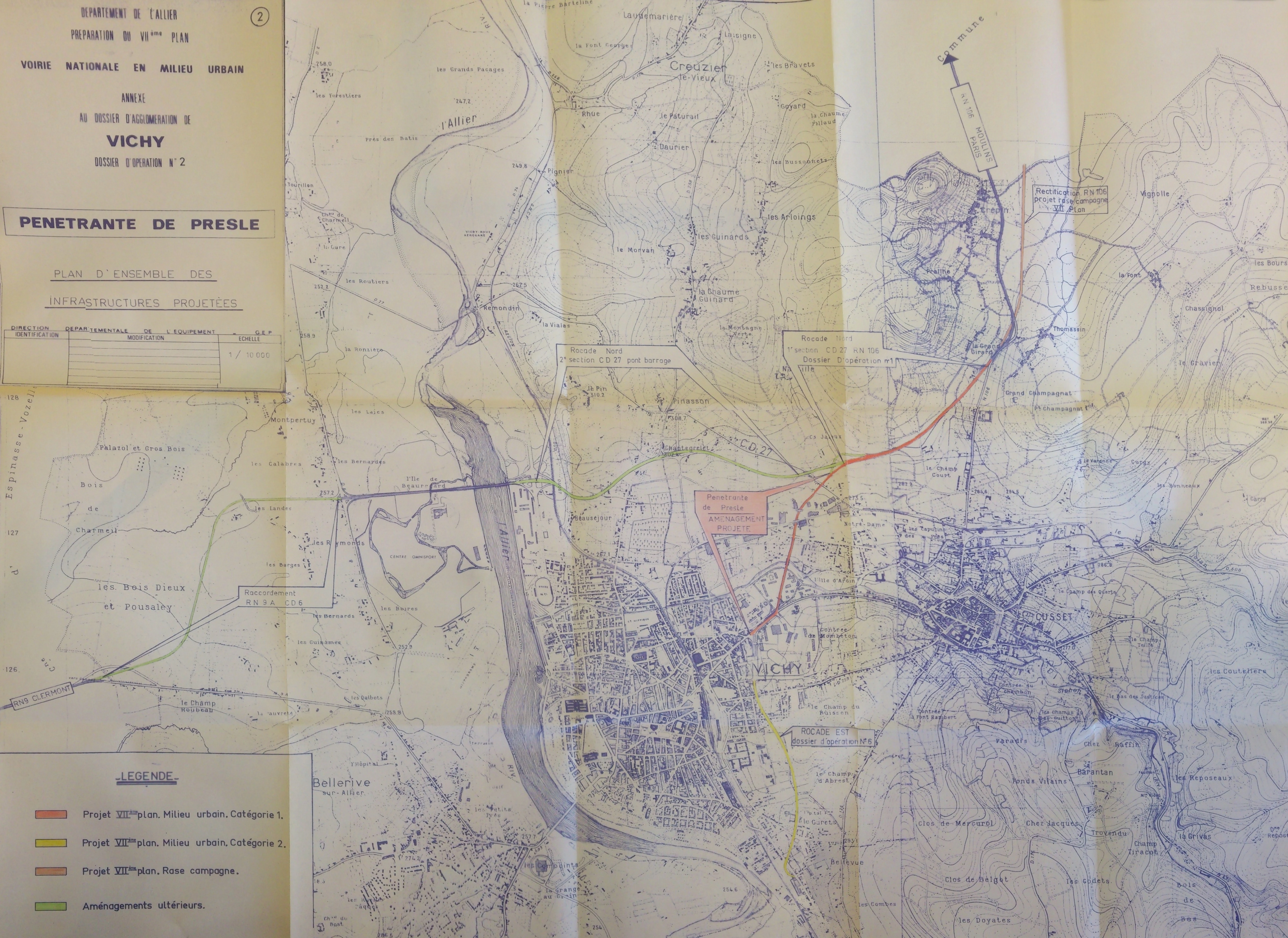

Contournement Nord de Vichy novembre 1990 couleur

Tracé du projet de contournement Nord de Vichy en 1990 ©Frantz58

Schéma Directeur de l'Agglomération de Vichy 2001

Carte du Schéma Directeur de l'Agglomération de Vichy de 2001 © Frantz58

CSO Vichy carte N°1

Carte des variantes étudiées pour le contournement Sud-Ouest de Vichy. © Frantz58

Légende de la carte ou du tableau
En bleu Section terminale de l'A719 à Vichy.
En rouge clair Tracé du contournement Nord-Ouest (en projet).
En jaune Tracé du contournement Nord (D67).
En jaune clair Tracé de la pénétrante Nord (en projet).
En vert Tracé du contournement Sud-Ouest (D906).
Pour plus d'informations sur les sources cartographiques, consulter cet article.
La carte ne s'affiche pas ? Merci d'éditer l'article et de le sauvegarder sans aucune modification.

Autour de la rocade[]

Région[]

Départements[]

Historique[]

  • Le contournement de Vichy est un projet ancien. La ville elle-même est à l'écart des grands courants de circulation depuis le Ier Empire. Son désenclavement aurait pu être résolu avec la réalisation de l'A71 mais le choix d'un passage par Montluçon plutôt que par Vichy et Moulins a scellé le sort de la ville.
  • Au cours des années 1970, un projet de rocade Nord est élaboré. Collé à la ville, il devait notamment incorporer la D6E. Ses emprises sont toujours réservées dans les plans d’urbanisme. Son abandon injustifié a condamné la ville à être traversée par le trafic de transit pendant une vingtaine d'années supplémentaires.
  • En 1990, un nouveau projet de rocade Nord est présenté. Celui-ci reprend en partie le projet précédent de 1973 dans sa partie Est, puis à partir du quartier de Beausoleil, le tracé remonte vers le Nord pour franchir l'Allier au niveau du pont Boutiron (pont permettant à la D27 de traverser l'Allier). Ensuite le tracé replonge au Sud pour rejoindre la D2209 au niveau du Bois de Charmeuil.
  • Le contournement Nord est finalement ouvert en 1998 mais il reste éloigné de la ville. Il porte l'appellation de D67. Sa mise en service crée une pseudo-rocade Nord-Ouest en réutilisant une partie de la D6.
  • La question d'un grand contournement Ouest resurgit avec l'élaboration du Schéma Directeur de Vichy approuvé en décembre 2001 et du Dossier de Voirie d'Agglomération réalisé conjointement. A partir de ce moment, chaque projet va suivre sa propre voie.

Déclarations d'utilité publique[]

Rocade Nord (D67)[]

  • A compléter

Rocade Sud-Ouest (D906)[]

  • 14 05 2007 : Section Bellerive-sur-Allier - Saint-Yorre

Mises en service[]

Rocade Nord (D67)[]

  • xx xx 1996 : Section Saint-Rémy-en-Rollat - Les Coureaux
  • xx xx 1998 : Section Les Coureaux - Creuzier-le-Neuf

Rocade Sud-Ouest (D906)[]

  • 02 02 2016 : Section Bellerive-sur-Allier - Saint-Yorre
Grille de lecture des historiques
Déclarations d'utilité publique La DUP est une procédure administrative qui permet de réaliser une infrastructure de transport ou des aménagements complémentaires sur des terrains privés en les expropriant. La DUP peut être prolongée, complétée ou modifiée. La DUP entraîne le classement de infrastructure dans le réseau routier ou autoroutier.
Mises en service Cette étape marque l'ouverture à la circulation d'une portion de route ou d'un aménagement. Elle se confond parfois avec l'inauguration de cette section et peut être opérée en plusieurs étapes.
Sections directement aux normes autoroutières Désigne des sections ouvertes dès l'origine aux normes autoroutières en vigueur.
Sections mises aux normes autoroutières Désigne des sections existantes converties aux normes autoroutières.
Voies express intégrables Désigne des sections ouvertes avec un statut et des caractéristiques non autoroutières (déviation ou voie express) et appelées à être converties aux normes autoroutières et intégrées à une autoroute.
Voies express complémentaires Désigne des sections ouvertes avec un statut et des caractéristiques non autoroutières (déviation ou voie express) en prolongement d'une autoroute existante. Ces sections ne sont pas appelées à devenir des autoroutes.
Diffuseurs Désigne les ouvertures ou fermetures de diffuseurs ou de diffuseurs réaménagés après la mise en service de l'autoroute.
Aires Désigne les ouvertures ou fermetures d'aires ou d'aires réaménagées après la mise en service de l'autoroute.
Péages Désigne les ouvertures ou fermetures de barrières de péage ou de barrières de péage réaménagées après la mise en service de l'autoroute.
Élargissements Désigne les élargissements d'une autoroute existante.
Concessions Désigne les étapes de la concession d'une autoroute avec la date de signature du contrat et la date de publication au Journal Officiel (entre parenthèses).
Anciens numéros Désigne les anciens numéros d'une autoroute existante.
Renumérotations Désigne les renumérotations d'une autoroute existante.
Déclassements Désigne les sections déclassées d'une autoroute existante.
Source des données Les informations fournies sur les historiques proviennent en grande majorité de différentes sources primaires (Journal Officiel, Ministère des Transports, services déconcentrés de l'Etat, revues spécialisées, journaux locaux, etc.) ainsi que de relevés sur des cartes routières (Michelin). Elles sont données à titre purement indicatif et peuvent évoluer à tout moment. Si vous possédez des informations ou des illustrations permettant d'enrichir les historiques, merci de nous contacter !

Futur[]

  • Réalisation du contournement Nord-Ouest et de la pénétrante Nord (déviation de Creuzier-le-Neuf et Creuzier-le-Vieux).

Itinéraire[]

Contournement Nord (en service)[]

  • Allier (03) - D67
    • Carrefour giratoire  N209 Saint-Germain-des-Fossés, Varennes-sur-Allier, Moulins, Paris D907 Lapalisse, Lyon D2209 Creuzier-le-Neuf, Cusset, Vichy
    •  Route prioritaire   Bourzat, Saint-Germain-des-Fossés
    •  Route prioritaire   Saint-Rémy-en-Rollat
    • Carrefour giratoire  D6 Charmeil, Vichy, Saint-Pourçain-sur-Sioule

Contournement Nord-Ouest (en projet)[]

  • Allier (03)
    • Carrefour giratoire  D6 Charmeil, Vichy, Saint-Pourçain-sur-Sioule
    • Carrefour giratoire  D27 Charmeil, Vendat
    • Carrefour giratoire  Chemin vicinal Les Thévenins
    • Carrefour giratoire  A719 Gannat, Clermont-Ferrand, Montluçon, Paris
    • Carrefour giratoire  D2209 Bellerive-sur-Allier, Vichy, Cognat-Lyonne, Gannat

Contournement Sud-Ouest (en service)[]

  • Allier (03) - D906
    • Carrefour giratoire  D2209 Bellerive-sur-Allier, Vichy, Cognat-Lyonne, Gannat
    • Carrefour giratoire  D984 Bellerive-sur-Allier, Vichy, Serbannes, Aigueperse, Riom
    • Carrefour giratoire  D1093 Bellerive-sur-Allier, Vichy, Randan, Clermont-Ferrand
    • Carrefour giratoire  D275 Hauterive, Saint-Sylvestre-Pragoulin
  • Puy-de-Dôme (63)
    • Carrefour giratoire  D434 Saint-Yorre, Saint-Sylvestre-Pragoulin
    • Carrefour giratoire  D906 Saint-Yorre, Vichy, Puy-Guillaume, Thiers, Le Puy-en-Velay
Pictogrammes utilisés dans la description
Sortie
Sortie d'une voie non autoroutière.
Rocade
Rocade / Périphérique.
Sortie bleue
Sortie d'une autoroute ou voie express à péage en service.
Pont
Pont.
Sortie verte
Sortie d'une autoroute ou voie express gratuite en service.
Tunnel
Tunnel.
Sortie jaune
Sortie en construction.
CE7
Aire de repos.
Sortie rouge
Sortie fermée.
CE15a
Aire de service.
Echangeur noir
Échangeur entre 2 voies non autoroutières ou non express.
Radar
Radar automatique.
Echangeur bleu
Échangeur entre 2 autoroutes ou voies express à péage en service.
Logo Gare
Gare.
Echangeur vert
Échangeur entre 2 autoroutes ou voies express gratuites en service.
Logo Aeroport
Aéroport.
Echangeur bleu vert
Échangeur entre une autoroute (ou voie express) à péage en service et une autoroute (ou voie express) gratuite en service.
Col
Col.
Echangeur bleu jaune
Échangeur entre une autoroute (ou voie express) à péage en service et une autoroute (ou voie express) en construction.
B14 90
Vitesse maximale autorisée.
Echangeur vert jaune
Échangeur entre une autoroute (ou voie express) gratuite et une autoroute (ou voie express) en construction.
Pente
Pente dangereuse.
C207
Début d'une autoroute.
A18
Route à double sens.
C208
Fin d'une autoroute.
A17
Feux tricolores.
C107
Début d'une voie express.
AB25
Carrefour giratoire.
C108
Fin d'une voie express.
AB6
Route prioritaire.
C29a
Créneau de dépassement à 2x2 voies hors voie express.
AB2
Route prioritaire ponctuellement.
C29b
Créneau de dépassement à 3 voies.
Information
Limites de départements et/ou de régions.

Genèse du projet de rocade[]

Chargement de la carte...
Légende de la carte ou du tableau
En bleu Section terminale de l'A719 à Vichy.
En bleu clair Voies prévues au SDA de Vichy en 2001.
En rouge Tracé du contournement Nord (D67).
En rouge clair Tracé de la pénétrante Nord (en projet).
En orange Tracé du contournement Nord-Ouest (en projet).
En vert Tracé du contournement Sud-Ouest.
En vert clair Voies prévues au SDAU de Vichy en 1973.
En blanc Ancien projet de contournement Nord de 1990.
Pour plus d'informations sur les sources cartographiques, consulter cet article.
La carte ne s'affiche pas ? Merci d'éditer l'article et de le sauvegarder sans aucune modification.

Contournement Nord-Ouest[]

Choix du tracé[]

Chargement de la carte...
Légende de la carte ou du tableau
En bleu Tracé retenue en 2001.
En bleu clair Variantes envisagées en 2001 mais non retenues.
En rouge clair Variantes envisagées en 2004.
En jaune Variantes envisagées en 2013.
En jaune clair Variantes envisagées en 2013 mais rapidement abandonnées.
En vert Tracé retenu en 2016.
En vert clair Variantes étudiées en 2016.
Pour plus d'informations sur les sources cartographiques, consulter cet article.
La carte ne s'affiche pas ? Merci d'éditer l'article et de le sauvegarder sans aucune modification.

Historique[]

  • Entre 2001 et 2002, les études préliminaires fixent un fuseau de passage unique d'environ 1000 mètres de large.
  • La concertation publique est menée à l’automne 2002. Un dossier de synthèse est établi en mars 2003.
  • A partir de 2003, les études d'avant-projet sommaire sont lancées pour un boulevard urbain à seulement 2 voies comprenant de très nombreux carrefours à niveau.
  • En mars 2005, les études sont lancées pour définir un tracé préférentiel.
  • La concertation locale débouche le 18 décembre 2006 sur l'approbation ministérielle de la variante C.
  • En 2008, les études sont quasiment achevées mais le projet reste bloqué depuis cette date faute de financement.
  • En 2013, de nouvelles études sont relancées.
  • En 2015, la liaison entre la contournement Nord-Ouest et la D6E est officiellement envisagée.
  • La déclaration d'utilité publique pourrait être obtenue d'ici à 2023 si les études progressent et les crédits sont effectivement débloqués. En tout état de cause, une éventuelle mise en service ne pourrait avoir lieu avant 2030.

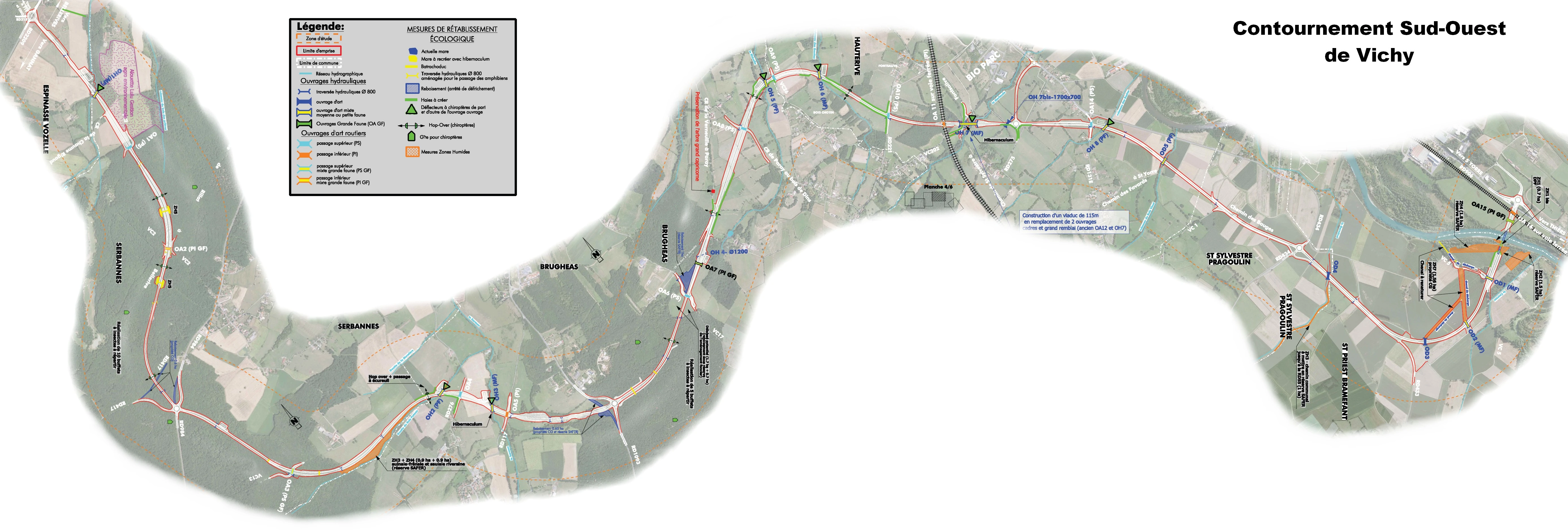

Contournement Sud-Ouest[]

  • Au milieu des années 2000, le Conseil Départemental procède à des études et à des concertations.

Choix du tracé[]

  • Au départ trois fuseaux de tracé étaient envisageables.
  • Ces trois fuseaux avaient été déterminés à partir de l’état initial du site, en recherchant les zones où un passage apparaissait possible :
    • Le fuseau A était assez voisin du tracé inscrit au schéma directeur, et il comprenait trois options :
      • au droit du château de Pouzat (passage à l’est ou passage à l’ouest)
      • au droit du golf de Serbannes (passage à l’est ou passage à l’ouest)
      • au droit de la Boucharde (passage au nord, selon le tracé du schéma directeur ou passage au sud, entre la zone d’activités et Brugheas)
    • Le fuseau B correspondait à une hypothèse de passage au sud des hameaux « Les Banchereaux », « Les Taureaux » et « Les Maussangs ». Il différait du fuseau A dans la partie centrale. Il comprenait des options au droit des hameaux « Les Husseaux » et « Les Favards » et au droit « des Landes ».
    • Le fuseau C correspondait à un projet plus éloigné de l’agglomération et il comprenait une option au droit de la zone délimitée par le hameau de Beauvezet et le hameau de la Croix du Trièvre (passage sud ou passage au nord). Il rejoignait le fuseau B à hauteur du hameau « Les Bicards ».

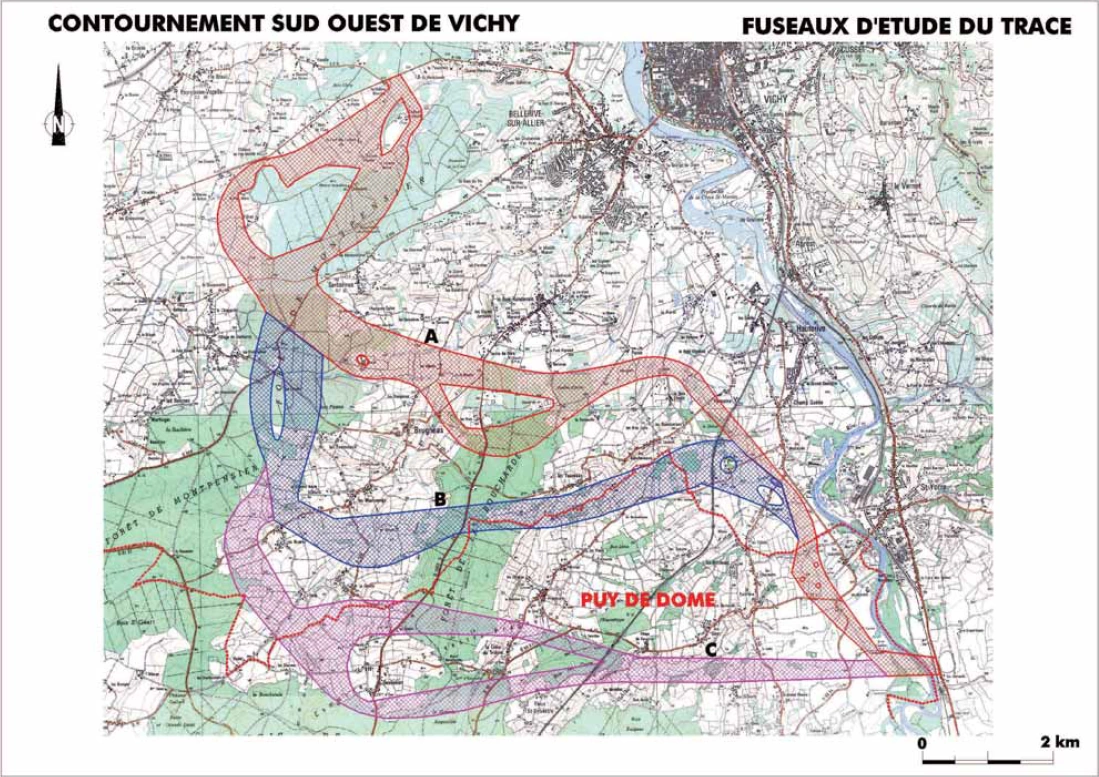

Carte de 2001 des fuseaux étudiés pour le CSO de Vichy © Frantz58

© Frantz58

Chargement de la carte...
Légende de la carte ou du tableau
En bleu Solution proposée en 1991.
En rouge Variante retenue en 2001.
En rouge clair Variantes envisagées entre 2001.
En jaune Variante retenue le 13 décembre 2005.
En jaune clair Variantes envisagées 2005.
Pour plus d'informations sur les sources cartographiques, consulter cet article.
La carte ne s'affiche pas ? Merci d'éditer l'article et de le sauvegarder sans aucune modification.

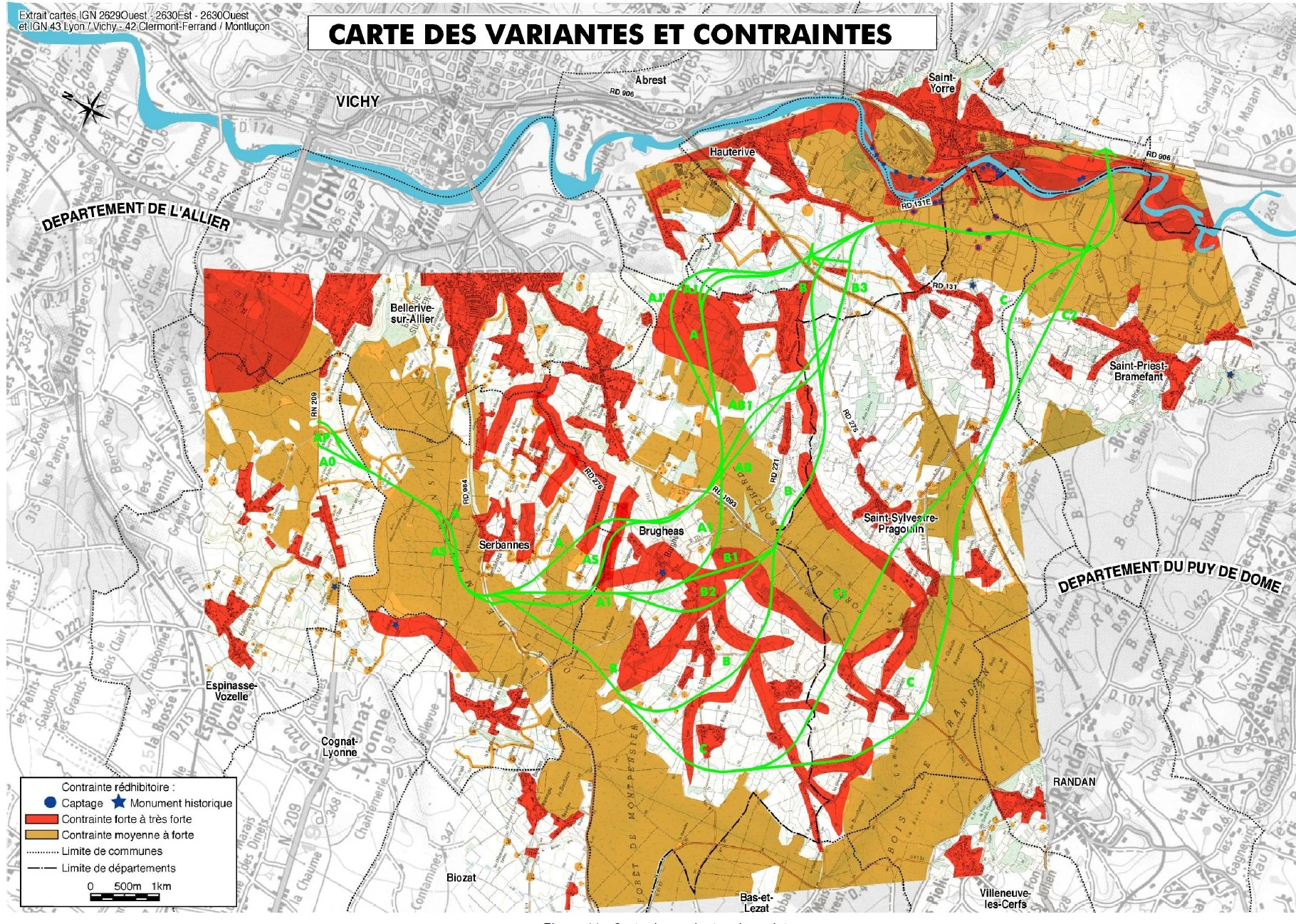

Comparaison des variantes / Analyses multicritères[]
  • La comparaison des variantes étudiées est résumée dans le tableau ci-dessous dans lequel sont pris en compte les éléments discriminants vis-à-vis du choix du projet.
  • Les variantes A0 et AP, étaient compatibles avec toutes les autres variantes étudiées et elles n’ont pas eu d’incidence sur le choix des grandes options de tracé.

© Frantz58

Comparaison des variantes[]
Variantes de la famille A[]
  • Les variantes de la famille A, proches du tracé du schéma directeur, étaient celles qui répondaient le mieux aux objectifs de l’opération. Au droit du franchissement de la RD131E, trois habitations se trouvaient à proximité du tracé (à moins de 100 m), mais ce franchissement était réalisé en déblais, dans des conditions favorables à la mise en place d’une protection phonique efficace.
    • La variante A offrait l’avantage d’un nombre de maisons à proximité du tracé plus réduit, et d’un franchissement de la vallée du Sarmon selon une topographie plus favorable, mais elle conduisait à isoler le domaine agricole de Murat et à la création d’une enclave agricole de 5 ha, au Nord de ce domaine, entre le contournement et la Forêt de Montpensier, impacts techniquement difficiles à compenser.
    • Pour la variante A1, le nombre de maisons situées à proximité du tracé était élevé, le franchissement de la vallée du Sarmon, compte-tenu de la topographie, conduisait à la réalisation d’un remblai important posant le problème de son intégration paysagère, et l’emprise foncière nécessaire à la réalisation du projet était l’une des plus fortes de toutes les variantes étudiées.
    • La variante AS permettait, par rapport à la variante A, d’éviter l’isolement du domaine de Murat, et de s’éloigner davantage du bourg de Serbannes. Son tracé sinueux rendait toutefois difficile et inconfortable les manœuvres de dépassement sur plus de quatre kilomètres, situation qui ne répondait pas aux recommandations en matière de conception de tracé routier. Son impact sur la forêt était en outre plus important que celui de la variante A.
    • La variante AJ passait au Sud de Parais permet de s’éloigner un peu des lieux habités.
    • La variante AJ’, visait à écarter le tracé du hameau du « Bois Chotin » pour réduire les nuisances sonores, conduisait à allonger le tracé sans apporter d’améliorations déterminantes.
    • La variante AP permettait de s’écarter davantage du Château de Pouzat et de limiter l’impact sur le domaine agricole.
Variantes de la famille A0[]
  • La variante A0 correspondait à une solution de raccordement à la RD2209 au point initialement prévu au schéma directeur.
    • Le point de jonction du raccordement de l’autoroute A719 à la RD2209, qui fut retenu par l’Etat (à la date du choix du tracé du contournement Sud Ouest de Vichy par le Conseil Départemental), se situait à l’Est de ce point. La variante A0 contrairement à la variante A ne permettait donc pas un raccordement direct du Contournement Sud Ouest de Vichy à l’autoroute A719 et à son prolongement par le contournement Nord-Ouest tel qu’envisagé.
Variantes de la famille B[]
  • Les variantes de la famille B pouvaient être considérées comme cohérentes avec le schéma directeur de l’agglomération, mais au prix d’un allongement du tracé de la pénétrante Ouest d’Abrest. Cet allongement du tracé induisait un allongement de parcours pénalisant pour les échanges entre l’Ouest et la partie de l’agglomération située en rive droite de l’Allier, entre Abrest et le Sud de Vichy. Ces variantes répondaient assez bien aux enjeux de l’opération, mais en terme de nuisances acoustiques sur les habitations proches du tracé, elles faisaient partie des variantes les plus pénalisantes. L’impact sur l’agriculture était moindre que pour les variantes de la famille C, mais il restait assez fort. Le passage dans le fond du vallon du Lausson, sur une longueur de 2,5 km, restait problématique vis-à-vis de la protection des milieux naturels.
    • Les variantes de la famille AB répondaient plutôt bien aux enjeux de l’opération, mais elles posaient le même problème que celles de la famille B vis-à-vis de la pénétrante Ouest d’Abrest, par contre les nuisances acoustiques sur les maisons proches étaient plus réduites. Ces variantes étaient celles qui avaient le plus faible impact sur les forêts, mais le franchissement de la vallée du Lausson, compte tenu de la topographie du site, conduisait à la réalisation d’un remblai important posant le problème de son intégration paysagère.
Variantes de la famille C[]
  • Les variantes de la famille C étaient incompatibles avec la pénétrante Ouest d’Abrest, et remettaient ainsi en cause la cohérence du schéma directeur de l’agglomération de Vichy. Ces variantes étaient celles qui répondaient le moins bien aux objectifs de l’opération, et malgré un tracé plus éloigné de l’agglomération, elles ne permettaient pas d’obtenir une situation significativement différente vis-à-vis des habitations. Ces variantes concernaient, dans le secteur sud du bourg de Brugheas, des terrains à forte potentialité agronomique et traversent un parcellaire morcelé, avec des corps de fermes isolés par les tracés et plusieurs espaces agricoles isolés entre le projet routier et les bois de Randan. Ce contexte rendait difficile et limitée toute opération de remembrement visant à compenser l’impact du projet sur la structure des exploitations agricoles. Ces variantes étaient celles qui pénalisaient le plus l’activité agricole, et étaient également celles qui avaient l’emprise forestière la plus importante.

Historique[]

  • Au milieu des années 2000, le Conseil Départemental procède à des études et à des concertations.
  • L'enquête publique sur le projet se déroule du 12 juin au 21 juillet 2006.
  • Le contournement Sud-Ouest de Vichy est déclaré d'utilité publique par arrêté préfectoral du 14 mai 2007.
  • Pendant plusieurs années, le projet fait du sur-place, officiellement pour attendre la réalisation du reste du contournement.
  • La véritable raison est probablement financière. Le Conseil Départemental lance une procédure de PPP en mars 2010 et signe le contrat le 26 octobre 2011 avec la société Allicso.
  • Caractéristiques initiales du contrat :
    • Longueur à construire : 19 km.
    • Investissement à la charge d'Allisco : 62 M€.
    • Paiement initial du Conseil Départemental : 20 M€.
    • Loyer annuel à partir de la mise en service : 4,7 M€.
    • Durée d'exploitation : 15 ans.
    • Durée des travaux : 2 ans.
    • Coût du projet pour la collectivité (taux d'actualisation reconstitué) : 6,35 % (simple calcul de mathématiques financières).
  • Les travaux débutent à la fin de l'année 2011. Ils sont stoppés durablement en mars 2012 pour absence d’autorisation de destruction d'espèces protégées et pour l'absence de mesures compensatoires liées à la construction du pont sur l'Allier. Le 21 octobre 2013, l'obtention d'un nouvel arrêté de "loi sur l'eau" permet la reprise des travaux au début de l'année 2014. Le coût brut de l'arrêt du chantier s'élève à 7,35 M€, dont 2,9 M€ d'indemnités de préjudice. En tenant compte des améliorations apportées au projet, la facture nette du surcoût s'établit à 12,25 M€ pour le Conseil Départemental et à 3,6 M€ pour Allicso. Le coût global du projet est ainsi réévalué à 68,64 M€ (55,9 M€ dans le contrat initial), les autres paramètres restant inchangés.
  • La nouvelle route est finalement inaugurée le 28 janvier 2016 et mise en service le 2 février 2016.

Vue générale du contournement Sud-Ouest de Vichy © CD03

Tracé du contournement Sud-Ouest de Vichy © Frantz58

Déviation de Creuzier-le-Neuf (Liaison Nord Vichy)[]

Présentation[]

  • Cette déviation fut mentionnée pour la première fois dans le SDAU de Vichy en 1973.
  • Plusieurs campagnes d'études furent réalisées entre le milieu des années 1970 et aujourd'hui.
  • Depuis 2007, la maîtrise de ce projet est désormais du ressort du conseil départemental de l'Allier.
  • Le projet actuel qui a pour origine le rond-point entre la D907 et la D558 s’étend sur une longueur de 3,5 km dans un terrain facile (plaine agricole avec un bâti peu dense). L'embouchure de cette déviation se situe sur la D2209 au Sud du hameau nommé "Crépin".
  • Ce projet prévoit 3 variantes principales et 2 sous-variantes plus deux options quant au raccordement Sud avec la D2209.
  • Cette déviation est complétée au Nord par l'extrémité est du contournement Nord-Ouest de Vichy.
  • Le coût de ce projet est actuellement estimé à 10 M€.
  • La DUP de ce projet est actuellement en cours d'approbation.

Tracé[]

Chargement de la carte...
Légende de la carte ou du tableau
En bleu Tracé médian.
En bleu clair Variante tracé médian.
En rouge Tracé Est.
En rouge clair Variante tracé Est.
En orange Partie du tracé de la D907 reprise par la déviation.
En vert Tracé Ouest.
En violet Option de raccordement Sud à l'actuelle D2209.
En gris clair Futur raccordement de la D2209 à l'extrémité Sud de la déviation.
Pour plus d'informations sur les sources cartographiques, consulter cet article.
La carte ne s'affiche pas ? Merci d'éditer l'article et de le sauvegarder sans aucune modification.

Documentation[]

Pénétrante de Presle[]

Présentation[]

  • Cette voie fut mentionnée pour la première fois dans le SDAU de Vichy en 1973.
  • Le projet fut étudié plus en détail à partir de 1976 :
    • Ce dernier prévoyait un voie nouvelle munie de deux chaussées de 7 m séparées par un terre-plein central de 2 m.
    • Six ouvrages d'art étaient prévus (dont un sur Le Sichon et un sous la voie ferrée Vichy - Cusset).
  • Entre la fin des années 1970 et le début des années 1980, l'Etat procéda aux premières acquisitions de terrain.
  • Le projet resta ensuite en sommeil durant de nombreuses années avant d'être totalement abandonné.

Plans[]

Plan d'ensemble des grands projets routier prévus autour de Vichy en 1976 © Frantz58

Tracé en plan © Frantz58

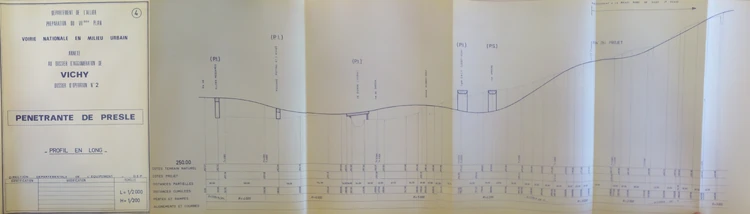

Profil en long © Frantz58

Profil en travers © Frantz58

Lien externe[]

Advertisement
